当前位置:首页>科研平台>国家重大科学措施
国家重大科学措施
核心区一期进展顺利

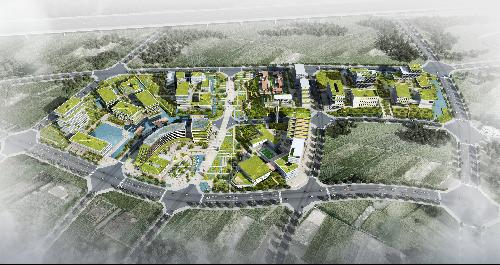

总体情况
配合188bet平台app官方 基建局,先后组织院属相关单位、成都市农委、天府新区环统局、天府新区投资集团、四川省建筑设计研究院等在北京和成都召开专题会议11次、洽商会议6次。编制和审查完成核心区总体规划和设计方案,统筹设计、前期审批和施工进度等工作。
施工进展
2018年8月,成都中心创新核心区一期项目正式启动建设。
截止2019年5月24日,1号地块完成都市农业二层主体结构,垂直农业四层主体结构,智慧农业基础,累计浇筑混凝土1.73万立方米,绑扎钢筋1003吨;2号地块完成食品营养健康中心六层主体结构,体育馆地下室,食堂二层主体结构,累计浇筑混凝土0.84万立方米,绑扎钢筋531吨;3号地块完成研究生公寓一层二次结构,院士工作站3#、4#基础,5#二层主体结构,6#、7#三层主体结构,博士后公寓七层主体,累计浇筑混凝土0.69万立方米,绑扎钢筋554.8吨;4号地块完成生物质能源中心基础垫层,累计浇筑混凝土0.15万立方米,绑扎钢筋77.1吨。
截止10月13日,核心区一期工程整体施工进度达到53%,1、2、3号地块各单体正在进行二次结构、外装施工和水电安装作业;4号地块完成生物质能源中心基础垫层,动物科学中心进行基础工程。预计到2019年底,核心区一期工程(除动物科学中心)建设工作基本完成,2020年9月底之前可全部投入使用。
截止12月9日,整体施工进度达到62%,1、2、3号地块各单体二次结构基本完成,正在进行室内水电消防安装和外装施工;4号地块生物质能源中心和动物科学中心正在进行主体一层施工。
截止12月30日,整体施工进度达到67%,其中1、2、3号地块各单体二次结构基本完成,正在进行室内水电消防安装和外装施工;4号地块生物质能源中心正在进行主体结构三层施工,动物科学中心正在进行主体结构二层施工。
统筹推进
施工计划方面,于9月23日组织环统局、天投集团、中铁二局、四川省建筑设计研究院召开国家成都农业科技中心项目推进会,落实核心区一期2019年10月至2020年7月施工计划及保障条件;建设内容方面,组织天投集团、四川省建筑设计研究院、上海沪试公司、首辅工程设计公司分楼分专业对实施内容进行梳理,进一步明确成都市政府交付内容和我院二次配套内容。
深化运营方案
对接天府新区农业投资公司就核心区一期运营方案召开3次研讨会,形成运营方案初稿。
完善建设内容和建设标准
会同院基本建设局统筹成都农业科技中心、天府新区投资集团、四川省建筑设计院、中国建筑科学研究院、上海沪试公司、首辅工程设计有限公司、中佳信建设管理有限公司等相关单位再次梳理核心区一期建设内容及标准。
施工图设计
10月11日组织哈兽研、兰兽研、天投集团、中国建筑科学研究院、四川省建筑设计研究院召开动物科学中心生物安全实验室工艺设计第3次论证会,研讨核心区一期施工图设计。
完善核心区一期深化设计
12月8日,在北京召开垂直农业展示中心深化设计推进会,农科院都市所、农科院环发所、水产院渔机所、西安航天神舟建筑设计院、渔雅科技公司、上海沃迪智能装备公司、优良食生物科技公司等相关单位参加,与会单位就垂直农业展示中心工艺流程进行了研讨和确认。
完成动物科学中心生物安全二三级实验室施工图、生物质能源中心生物安全二级实验室施工图、动物科学中心普通公共实验室深化设计初稿,并征求相关单位意见;统筹都市所、四川省建筑设计院、西安航天神舟建筑设计院等相关单位,完成垂直农业展示中心深化设计工艺流程及相关图纸,并致函天投农业公司进行配合。
智慧园区建设方案
组织中国电信天府新区分公司、四川通信科研规划设计公司召开3次座谈会,并结合施工进展及现场踏勘情况开展智慧园区建设方案深化设计。
国家动物健康科学中心联合实验室
按照施工计划开展建设工作,截止12月9日,整体施工达到85%,计划于12月20日完成全部土建工程。
截止12月30日整体施工进度达到95%,土建工程基本完成,正在进行设备安装工作。
